  我们——中化二建集团有限公司,是太原化肥厂的建造者。作为亲自参与太原化肥厂的建造者,在中国化学、中化二建70华诞之际,沉睡65年的记忆再次被唤醒,建厂时的情景历历在目。

  那是上世纪国家大干快上,经济建设的五十年代,从全国调来成千上万的能工巧匠,建设现代化的太原化工区。难忘的一九五八年,西山脚下,乱石滩上,人潮涌动,热火朝天。基建队伍来自四面八方,人数高达16000余人,由于建设项目体制的调整,公司的名称和隶属关系也随着改变。

  1957年10月,我从上海毕业分配到太原,报到公司名称是“化工部建筑局第二总公司”,我分配到下属专业公司之一的金属结构公司。1958年1月,下属专业公司奉命合并,企业名称改为“太原化学工业公司建设公司”。当时太原磷肥厂和太原制药厂相继建成,需集中力量建设太原化工厂和太原化肥厂,按当时 “甲方、乙方一体制” 的基建方针调整,把建设公司分建为三个独立公司,分别归属于建筑设计企业。建造太原化工厂的201工区,改称“太原化工厂建筑安装公司”,建造太原化肥厂(初建时称氮肥厂,是苏联援建的156项工程之一)的两个实施工程单位,称为“太原氮肥厂建筑工程公司”和“太原氮肥厂安装工程公司”,我分配在安装工程公司。

  1958年4月,我调到公司教育科,首项任务是搞焊工培训,为培养建厂焊接生力军。化肥厂的现场拼焊设备多,工艺管道长,材质品种多,技术方面的要求高,焊接工作量大,迫切地需要培训大量电气焊工。依据工程需要和培训对象不同,培训了大批新分配到公司的复员军人,他们刚放下钢枪又端起焊枪,年轻好学,两个月就掌握了平、立、横三位平板和管子的滚动焊。接着对已掌握一定焊接技能的焊工,专门培训不锈钢、耐热钢等特殊钢种,以及高压管道、全位置焊接的管道焊工,为太原化肥厂焊接施工作准备。

  1958年10月,完成了焊工培训,我调到安装公司工程(计划、技术)管理科,跟着老技术人员编制实施工程技术方案,编制工程计划、预算,参与建造化肥厂的现场施工管理。

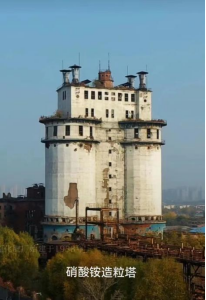

  雄伟的硝酸铵造粒塔是太原化肥厂最高的建筑物,是化肥生产最后一道工序的厂房,外涂白色格外醒目,由建筑工程公司施工。塔高63米,塔径16米,全部钢筋混凝土结构,双塔中空,施工难度大,塔内外全用杉杆搭的满堂架,采用大型模板滑提相结合的实施工程技术进行混凝土浇灌。两塔中间用钢混结构连成一体,有电梯、步道,管道、电缆直通塔顶。造粒塔主体于1959年建成,1960年完成设备、管道、计电安装,于1961年1月27日除夕夜,喷撒出化肥硝铵,成了太原化肥厂“年半建成”的第一大功臣,是建筑公司实施工程人员用智慧和辛勤凝结而成的标志性丰碑。

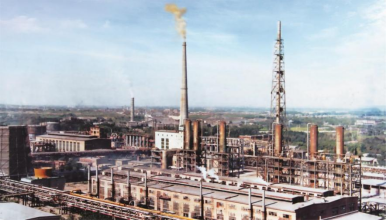

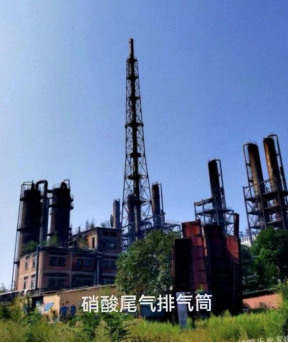

  太原化肥厂另一座丰碑是刺破蓝天的硝酸尾气排气筒,高达102米,硝酸生产时,黄色氧化氮尾气从排气筒喷出,随着气流形成一条黄龙,它曾经是太原大气污染三大害龙(发电厂的黑龙、钢铁厂的红龙、化肥厂的黄龙)之一,把黄烟送到高空稀释散发,目的是减少对人体健康的伤害。直径1.6米的全不锈钢筒体固定在四条腿的变断面钢架里,总重100吨。原苏联专家的实施工程的方案是分段制作,分段吊装,安装公司张光瀛工程师根据吉林102厂的施工经验,重新设计、重新计算,将其改成地面制作拼装,采用“四吊点、双轴腕扳转法”整体吊装,发挥起重工的聪明才智,克服了“身高体软”易变形折断的难关,在卷扬机和拖拉机的配合下,仅用了130分钟安全就位,创造了运用单枹杆扳倒法吊装的最短时间纪录。高筒立起,顿时现场鞭炮齐鸣,与筒顶避雷针上迎风招展的红旗上下呼应,现场一片欢腾。

  太原化肥厂的塔类设备甚多,各有其吊装难度。精炼车间的铜洗塔、氨洗塔,利用混凝土框架进行“无力矩”整体吊装,硝酸车间的薄壁硝酸吸收塔,为防止局部变形特制环形托盘的整体吊装等等,都是安装公司技术人员与起重师傅的紧密结合的智慧杰作。

  化肥厂最热闹的工地是建造气柜的现场。湿式直轨升降式气柜主体有底板、水槽、钟罩和中节组成,用来储存和缓冲合成原料气,气柜容积可变,进气后钟罩随之升高,最大容积为22000m³,气压保持在300-400毫米水柱。初期工程共有气柜6台,全部用A3镇静钢在现场拼焊,技术方面的要求高,施工工期长,由安装公司气柜专业队施工。走进气柜施工现场特别感到热闹与亲切,掀起电焊面罩,全是焊训班学员的熟悉面孔。一块块钢板就地拼焊,一圈圈环板节节上升。白天叮叮当当的钢板锤击声,演奏着铆焊交响乐,晚间焊花四溅,弧光冲天,点燃美丽的夜空,似同铆焊焰火晚会大联欢。

  最安静的工地是压缩车间,寂静的令人窒息。压缩车间一期工程需安装3台大型往复式6段压缩机,是合成氨装置的心脏,气缸分成两列平行安装在二层的钢筋混凝土基础上,由直径4米的4000千瓦电动机,通过曲轴带动6段大小不同的活塞,把原料气送到水洗、铜洗、合成车间各自工位。

  压缩机安装最大的关键技术是保证每侧3台气缸的同心度,在尚未应用激光找正的年代,就靠悬挂钢丝线来检测。工程师根据钢丝线的间距和悬挂重锤的重量,计算出钢丝线的垂度,钳工师傅带着耳罩静悄悄地趴在冰冷的气缸里,手持一支精度0.01毫米的千分杆,轻轻地在一根细钢丝前晃动,全神贯注地倾听耳机里轻微的沙沙声,判别相邻两段气缸是否在同一中心线上。这是一项安装大型精密机械的顶尖技术,依靠技术人员和高级钳工密切配合来完成。

  太原氮肥厂百万米形形的工艺管道,犹如人体的血管,集化工管道工程高、精、尖、难之大全,有能承受320大气压的高压管道,有耐350度高温的合金钢管道,有抗硝酸腐蚀的不锈钢管道。不同介质的管道用不同的材料,不一样的材质的管道用不同的施工和焊接方法,考验了公司焊工的实力与技术水平。从造气、脱硫、变换到压缩,再经水洗、铜洗到合成车间,水煤气变成了液态氨,又经管道到硝酸、硝铵车间,最终在造粒塔洒下的化肥硝酸铵,都需管道来串联。我有幸亲自参与了不一样的材质管道的试压、吹扫、脱脂、系统严密度试验全过程,为把优质、安全的管道奉献给氮肥厂而兴奋。

  动力电缆是化肥厂的动力生命线,从总变电所到各车间分变,通过电缆带来光明,驱动各种机械运转。电讯电缆如同人体的神经,传达着大脑的指令。“放电缆”在电气安装施工中是一场声势浩大的“群众运动”,不是什么技术活,机关干部都会踊跃参加。为便于检修和更换,化肥厂的电缆安放在宽敞的电缆沟两侧,中间留出人行道。放电缆前,技术人员先在电缆头上标明型号和连接变电所的路线,把电缆盘运到坑道入口附近,用支架将电缆盘架空离地,让放电缆的人员间隔一定距离排队,把电缆展开架在肩上,由熟悉路径的电工领头,齐步进入沟道,听着口令顺序前进,似乎在完成一项神圣的坑道战。人们每当放完电缆从沟道出来,个个笑逐颜开,为亲自参加了放电缆劳动而心欢。

  1960年初,现场安装如火如荼,工程扫尾、试车全方面开展,现场每周一次的工程调度会,改成每天一次的晚间现场碰头会,处理问题快速又简短。安装公司秦光明经理,比我年长20多岁,把我充当作他的随从,白天陪他巡视现场,从造气、压缩到合成,再上硝酸、硝铵造粒塔,从不歇脚停步;晚间参加他主持的碰头会,他对工程的关键知晓得一清二楚,处理问题干脆利索,现场面貌,天天改观。夜深事多就不回家,那时没有为公司领导配备小车,夜间就在会议桌上打开铺盖卷眯盹一会,第二天清早又上现场巡视查看。

  辛苦不负有心人,终于在1960年1月28日春节凌晨,用外来氨提前打通硝酸、硝铵生产流程,在造粒塔上喷洒下了第一批化肥硝铵。接着在4月、6月,第一、第二套合成氨装置相继试车成功,用自产的合成氨生产硝铵,宣告太原化肥厂一期工程胜利完成。

  1960年后,化肥厂的主要任务由基建转向生产,基建体制也随着改变,戴在建筑工程公司和安装工程公司头上的 “太原氮肥厂”帽子随即摘下,改换成山西省化工厅的大帽子,但仍然继续承担太原化工区后续工程的建造任务。遵照化工部的统一部署,庞大的基建队伍向外分流,支援石家庄、开封、沧州、银川等地化建公司,1971年山东、山西大分家,留下的山西省化工建设公司人员不足三千,直到1979年2月,公司回归化工部直接领导,经过几十年的奋斗,公司成长为中国化学的坚强支柱——独占鳌头的“中化二建”。

  如今,最年轻的参与太原氮肥厂建造者已有八九十岁,老厂区也将改成“太原化工文化园”,供游人休闲参观,希望让关心太原化工区历史的年轻人,除了看到耸立的老化工丰碑,还能知晓太原氮肥厂的建造者就是我们今天的“中化二建”。

  黑龙江康莱生物医药科技有限公司围绕全年生产目标,抓思想、严履职、防风险、除隐患,以“时时放心不下”的紧迫感、“一级抓一级、层层严落实”的责任感和使命感,向着“决战四季度、夺取全年胜”目标全速前进,确保

  11月22日,兖矿能源未来能源完成区域一体化管理整合一周年。一年来,未来能源积极践行“战略资源开发、区域统一管理、资源共享协同、运营效率提升”管理职能,依靠改革内生动力,以战略统筹的“大格局...

  近日,国家市场监督管理总局发布第一批计量数据典型案例名单,吉林石化申报的《推进数字化改革,赋能“智能化”计量》案例成功入选。

  11月25日,2025年中国国际涂料展(CHINACOAT)在上海新国际博览中心盛大启幕。展会现场,鲁北化工展位座无虚席,相互深度交流市场行情、发展思路、合作模式。

  截至11月20日,中国石化九江分公司两套催化装置汽油辛烷值实现双提升,在保持高汽油收率的同时,年创效能力有望突破千万元。

  11月25日—27日,2025年中国国际涂料展(CHINACOAT)在上海新国际博览中心隆重举办,吸引30国及地区约1500家参展商,集中展示契合下游产业高质量发展需求的创新产品、前沿技术及全球市场机遇。....

  地址:北京市西城区六铺炕北小街甲2号《中国化工报》社有限公司邮编:100120

×
